安装前准备
技术交底与培训:组织施工人员进行详细的技术交底,使其了解避难硐室门的结构特点、安装工艺流程和安全注意事项等。同时进行安全培训,涵盖井下作业环境风险识别、应急处置措施、个人防护用品使用等知识。
设备与材料检查:全面检查安装所需的设备和材料,如吊装设备、切割工具、门体及门框材料、密封材料等,确保性能良好、质量可靠,具备相应的质量证明文件。
现场安全评估:对施工现场进行安全评估,包括井下通风条件、瓦斯浓度、顶板稳定性、巷道支护状况等。确保施工区域通风良好,瓦斯浓度在安全范围内,顶板无冒落危险,巷道支护牢固可靠。
门体安装

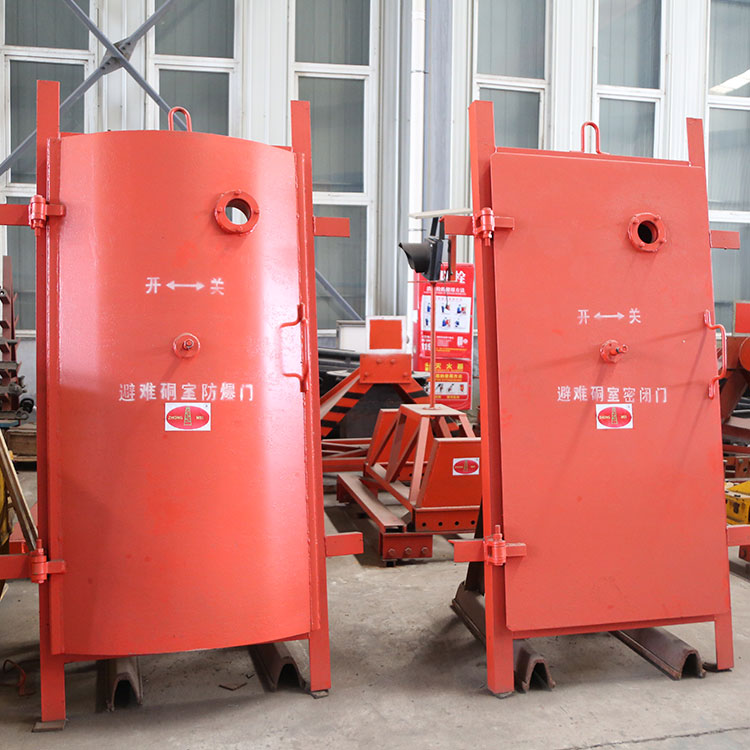

防护密闭门安装
掏槽:根据施工图纸,在预定安装位置进行周边掏槽,掏槽深度一般为 0.5 米,槽宽 0.6 米。
立门:先按照防护门上方 2 块固定板的孔距,在硐室顶部中央打入 4 根锚杆。然后用手拉葫芦将防护门以顶部朝上的方向吊起,使锚杆穿过防护门顶部固定板的孔,用锚杆托盘和螺母固定、调节。锚杆一端打入墙体深度不小于 1.0 米,另一端穿过固定板孔的长度不超过 0.1 米。再将其他 10 根锚杆依次穿过防护门侧边与底边的固定板孔打入硐室周边墙体,确定防护门位置后用锚杆螺母拉紧。
调节位置:要求防护门安装于硐室正中间,中心线竖直上下偏差不超过 0.5cm。防护门的位置高度确定为贴完地面装修完成后,门框不锈钢装饰板下沿刚好埋于地下。
浇注:防护门处墙体采用钢筋混凝土浇注,混凝土等级为 C30,墙宽 0.6 米。浇注前扎好钢筋骨架,按图安装好 2 根 2 寸泄压管、1 根差压管,均为 4 分 304 不锈钢管,管长 0.8 米,水平安装并垂直于墙体,前后伸出墙体各 0.1 米。门框周边 0-0.2 米应浇注于墙体内,电缆沟不浇注。浇筑时,对不锈钢装饰板、门扇、把手、不锈钢管等进行包裹防护,避免粘上溅落的混凝土。
密闭门安装
砌墙:密闭门墙为三七式砖砌墙。砌墙时,在墙体中央留 1.95×1.15 米的墙洞,并在规定位置安装 3 根 4 分的 304 不锈钢管、1 根 2 寸的无缝钢管、1 根 6 分的 PVC 管,管长均为 0.6 米,管件应水平安装,前后伸出墙体各 0.1 米。
固定密闭门:墙体抹水泥之前,先用膨胀螺丝将密闭门固定于墙洞,要求密闭门中心线与水平面垂直,位置高度为贴完瓷砖后,门框底边有 3 - 4 公分埋于地下。安装过程中注意保护不锈钢门,防止出现划痕、磨损和变形。
墙体抹水泥:砖墙抹水泥时,密闭门门框周边 3 - 4 公分均应没入水泥内,注意避免水泥溅落在密闭门及不锈钢管上。
安装后检查与调试
密封性能检查:检查防护密闭门和密闭门安装完毕后的密封情况,确保密封可靠,开闭灵活,能够有效阻挡有毒有害气体进入。
标识设置:在避难硐室入口处设置清晰、醒目的标识牌,标明避难硐室的位置、规格、种类以及使用说明等内容。标识牌应采用反光材料制作,以便在井下光线较暗的环境中清晰可见。
